Thủy điện Tr’Hy sắp về đích, dự kiến cung cấp hơn 117 triệu kWh mỗi năm

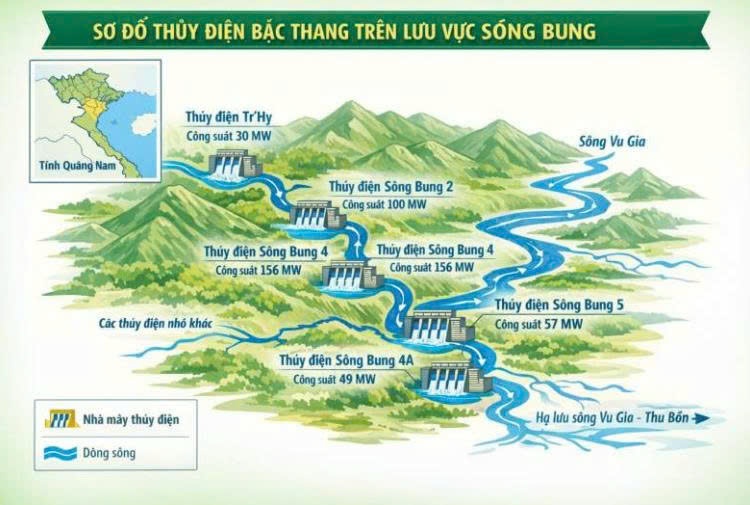

Dự án được triển khai tại các xã Hùng Sơn, Tây Giang và Bến Hiên (TP Đà Nẵng), do Công ty Cổ phần Tài chính và Phát triển năng lượng làm chủ đầu tư. Công trình khai thác tiềm năng thủy năng trên suối Tà Púc - một nhánh thuộc thượng nguồn sông Bung, nằm cách khu vực quy hoạch Thủy điện Sông Bung 2 khoảng 16 km.
![]() |
| Thủy điện Tr’Hy dự kiến cung cấp hơn 117 triệu kWh mỗi năm. |
Về quy mô, đây là dự án công nghiệp cấp III, có tổng diện tích sử dụng đất khoảng 1,19 triệu m² (tương đương 119,32 ha), với tổng mức đầu tư gần 895,8 tỷ đồng. Nhà máy được thiết kế theo loại hình thủy điện đường dẫn, sử dụng tua bin Francis với công suất lắp máy 30 MW. Khi vận hành ổn định, sản lượng điện trung bình hằng năm đạt khoảng 117,4 triệu kWh.

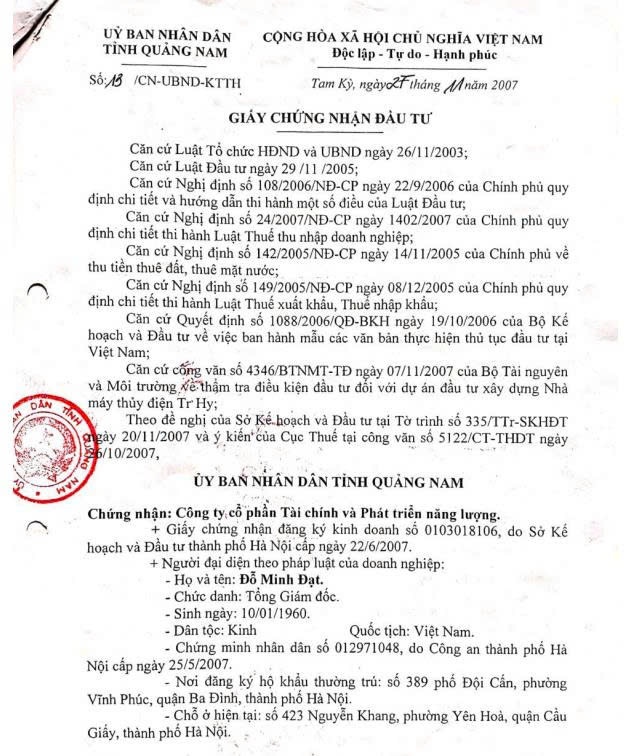

Dự án được Bộ Công nghiệp (nay là Bộ Công Thương) thống nhất cho nghiên cứu từ năm 2006. Đến năm 2007, UBND tỉnh Quảng Nam chấp thuận triển khai và cấp Giấy chứng nhận đầu tư, sau đó tiếp tục điều chỉnh vào năm 2013. Trong quá trình thực hiện, dự án đã nhiều lần được điều chỉnh Giấy chứng nhận đăng ký đầu tư, gần nhất vào năm 2022, đồng thời được UBND tỉnh Quảng Nam và UBND TP Đà Nẵng điều chỉnh chủ trương đầu tư, mới nhất là tại Quyết định số 77/QĐ-UBND ngày 10/01/2026.
![]() |
| Dự án đã nhiều lần được điều chỉnh, mới nhất là tại Quyết định số 77/QĐ-UBND ngày 10/01/2026. |
![]() |
Sau thời gian dài triển khai, đến nay các hạng mục chính của dự án đã cơ bản hoàn thành. Cụ thể, đập dâng và đập tràn đã xây dựng xong, đảm bảo chức năng tích nước và điều tiết dòng chảy. Hệ thống cửa nhận nước, hầm dẫn nước, nhà máy và kênh xả đều đã hoàn thiện. Trạm biến áp nâng áp 110kV cũng đã được lắp đặt đồng bộ. Đặc biệt, hồ chứa đã bắt đầu tích nước từ ngày 18/6/2023, một dấu mốc quan trọng, tạo nền tảng cho quá trình vận hành phát điện trong thời gian tới.
Tuy nhiên, hạng mục quyết định tiến độ toàn dự án hiện nay là tuyến đường dây 110kV đấu nối vào lưới điện quốc gia. Tuyến đường dây này có tổng chiều dài gần 70 km, được chia thành nhiều đoạn để triển khai theo từng giai đoạn.
![]() |
| Dự án được Bộ Công nghiệp (nay là Bộ Công Thương) thống nhất cho nghiên cứu từ năm 2006. |
Trong đó, đoạn 1 dài 18,472 km đã hoàn thành từ năm 2017; đoạn 3 dài 21,468 km đi chung với tuyến của Thủy điện Za Hưng cũng đã được đưa vào sử dụng. Riêng đoạn 2 dài 29,935 km phần còn lại mang tính then chốt hiện đã hoàn thành phần lớn khối lượng thi công với 72/75 móng cột, 71/75 cột thép và hơn 19,5 km dây dẫn đã được kéo.
Dù khối lượng xây lắp còn lại không lớn, nhưng tiến độ hoàn thiện đoạn tuyến này vẫn phụ thuộc vào việc xử lý các thủ tục liên quan đến đất đai và chuyển đổi mục đích sử dụng rừng. Đây được xem là “nút thắt” cuối cùng cần tháo gỡ để dự án có thể về đích.
![]() |
| Đến năm 2007, UBND tỉnh Quảng Nam chấp thuận triển khai và cấp Giấy chứng nhận đầu tư. |
![]() |
![]() |
Theo kế hoạch, trong thời gian tới, chủ đầu tư sẽ tập trung hoàn tất các thủ tục pháp lý liên quan. Cụ thể, đến tháng 9/2025 sẽ hoàn thành việc chuyển mục đích sử dụng rừng tự nhiên đối với đoạn 2; tháng 11/2025 hoàn tất công tác thu hồi, thuê đất và chuyển đổi mục đích sử dụng đất. Hạng mục xây lắp đường dây dự kiến hoàn thành vào tháng 12/2025.
Sau đó, trong quý I/2026, dự án sẽ tiến hành thí nghiệm, nghiệm thu và hoàn tất các thủ tục đấu nối với hệ thống điện quốc gia. Việc đóng điện công trình dự kiến diễn ra vào quý II/2026, đánh dấu việc chính thức đưa Nhà máy thủy điện Tr’Hy vào vận hành thương mại.
Đình Khương
- Đà Nẵng: Dự án KCN Hòa Ninh đón đầu nguồn điện LNG
- Bắc Ninh: Kinh Bắc chuyển đổi gần 100ha đất trồng lúa làm KCN 2.620 tỷ đồng
- Hưng Yên triển khai Khu công nghiệp hơn 230 ha, vốn đầu tư gần 2.800 tỷ đồng
- Khánh Hòa gỡ vướng cho dự án thủy điện hơn 21.000 tỷ đồng
- Đầu tư 1.433 tỷ đồng xây dựng đường dây 500kV phục vụ điện khí LNG Quảng Ninh
